Af: kollektivtrafik

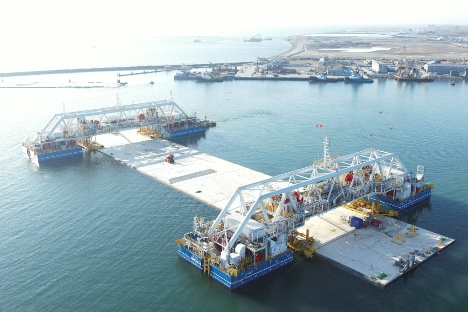

Nedsænkningen af det første tunnelelement på Femern Bælt-projektet, der skal forbinde danske Lolland med tyske Femern, er på vej mod sit kommende hvilested under havoverfladen. Mandag 4. maj om aftenen klokken 21 forlod det 217 meter lange og 73.500 ton tunge betonelement tunnelfabrikkens arbejdshavn ved hjælp af specialfartøjet »IVY«, der består af to fartøjer »IVY 1« og »IVY 2«. Specialfartøjet, som det tog længere tid end forventet at få leveret og godkendt, skal nedsænke de i alt 89 elementer til Femern Bælt-tunnelen
Efter planen skulle det første tunnel-element være kommet på plads onsdag 6. maj, men strømforholdene har udsat sejladsen til nedsænkningspunktet ud for den kommende nedkørsel til tunnelen, der ligger omkring to kilometer fra arbejdshavnen.
Sund & Bælt, der er bygherre på Femern-projektet forklarer:
Tunnelelementet indeholder de fire rør, der i fremtiden skal huse motorvejen og jernbanen og et servicerør til tekniske installationer. Elementet bliver transporteret ved hjælp af fem slæbebåde og et specialfartøj bygget specielt til at nedsænke elementet på havbunden.
Elementet er forsejlet i begge ender og fyldt med luft, men da vejbanerørene er tungere end jernbanerørene er elementet ikke naturligt balanceret. Derfor er det yderste jernbanerør udstyret med midlertidige vandkamre, der sikrer, at elementet ligger helt vandret under nedsænkningen.
- Det er en meget kompleks manøvre, som aldrig er gjort før i denne skala. Elementerne på Femern Bælt-tunnelen er både bredere, tungere og længere end dem, der blev brugt til at bygge Øresundsforbindelsen, og vi kommer til at arbejde på væsentligt dybere vand, siger Lasse Vester, der er vicekontraktdirektør i Sund & Bælt.
Tunnelelementet kommer til at ligge i en 18 kilometer lang rende i havbunden mellem Rødbyhavn og Puttgarden. Før nedsænkningen er der lagt et underlag af skærver i tunnelrenden, der sikrer, at elementet ligger i den rigtige position.
- Det er en stor opgave med meget lille margin for fejl. Vi skal nedsænke et element, der er lige så langt som to fodboldbaner inden for ganske få millimeter. Det stiller store krav til udstyret og vores entreprenør, og derfor har de forberedt sig på opgaven i lang tid, siger Lasse Vester.
Transporten af elementet og selve nedsænkning ventes at vare flere dage. Når elementet er koblet til tunnelportalen, er næste skridt at lægge grus og skærver langs siderne af elementet for at holde det på plads i tunnelrenden.
